工地卸料平台作为施工中的重要临时平台,主要起周转材料的作用,由于其特殊性质,必须要出具专项施工方案,对其性、可行性做一个非常的做法和设计,卸料平台搭设要求:
①次梁为14#工字钢,间距800mm。在卸料平台底面满铺5cm厚木板(或者先在次梁上铺设木枋,间距150mm,再满铺18厚模板)。

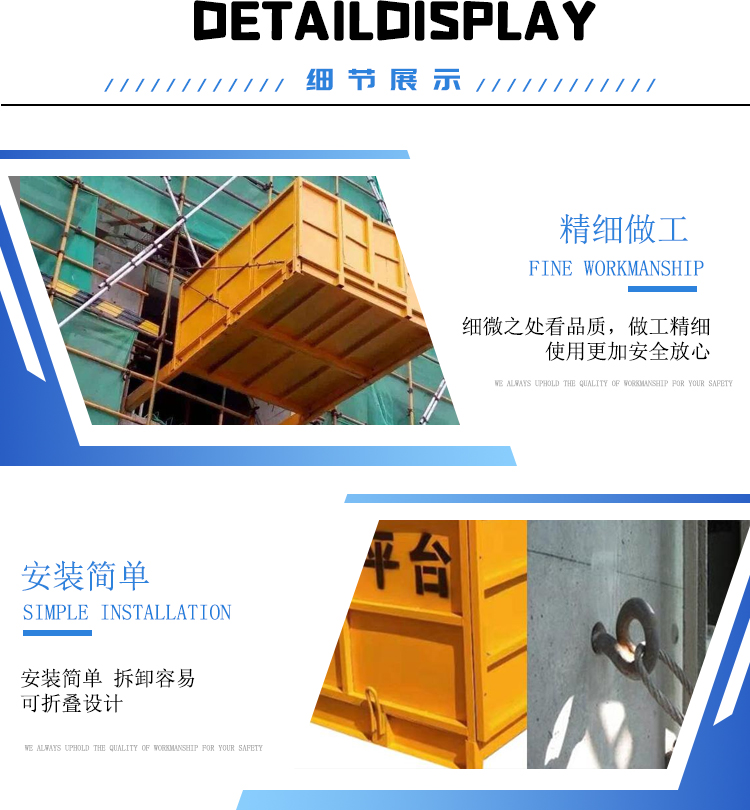

②卸料平台搭设时,主次梁要避开外脚手架立杆,外脚手架立杆钢管直接穿过卸料平台,外脚手架水平杆避开卸料平台,在相邻位置补充加密水平杆。严格禁止卸料平台和外脚手架架体连在一起。
③在卸料平台工字钢锚固端,要用木楔将U形螺栓与工字钢卡紧,防止工字钢在钢丝绳的斜拉作用下往回缩。

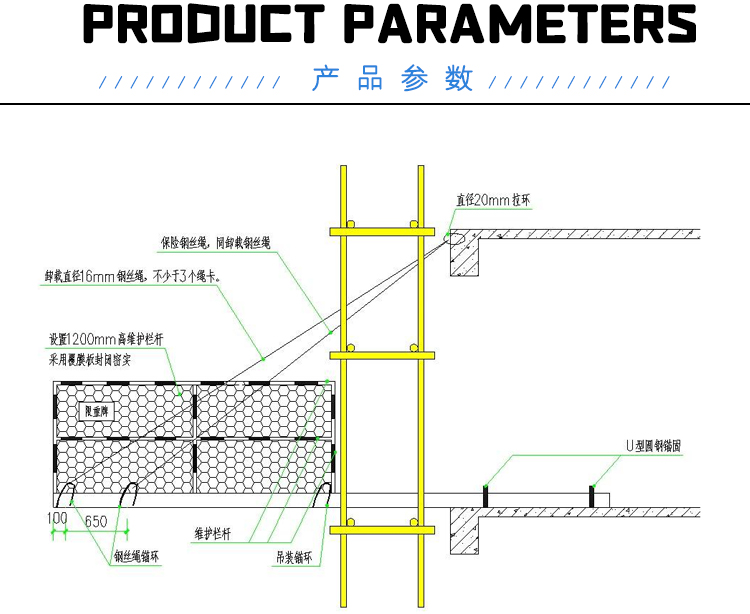

④钢丝绳端头采用至少三个U形专用卡口螺栓紧固,螺栓的U口方向应两正一反。安装时对钢丝绳预加适当应力,保持钢丝绳处于绷直状态。
⑤卸料平台应设置200高踢脚板,防止扣件等物体坠落而造成伤害。
⑥卸料平台三侧边需做1200高防护栏杆,采用48×3.0钢管@1000作立柱、Ф14圆钢@400制作防护栏,防护栏满挂网。

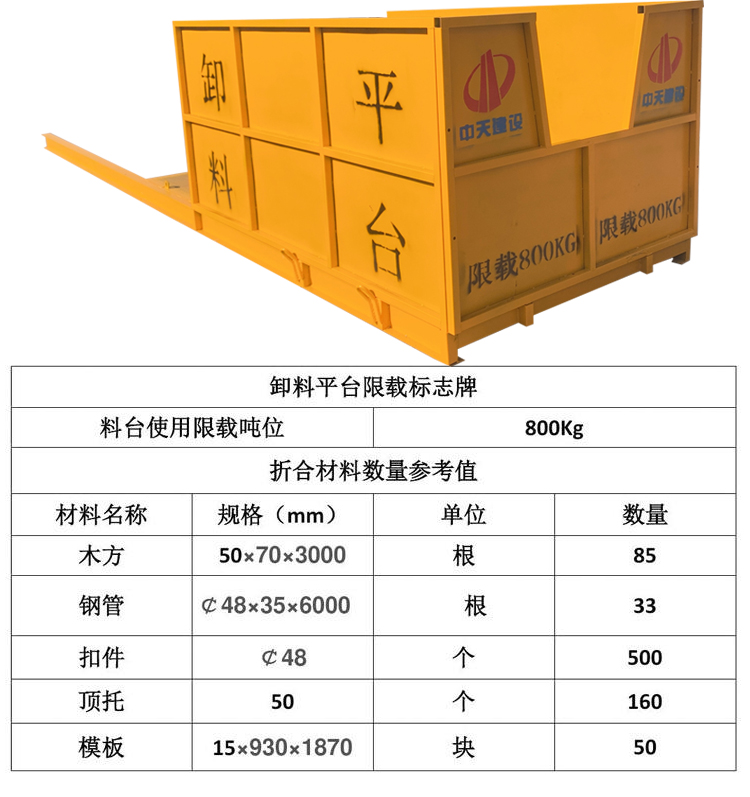

⑦卸料平台上需挂设限载公示牌,堆放材料总重不得超过额定限制荷载。按本交底制作出的卸料平台额定限制荷载为800Kg。
⑧卸料平台制作完毕后,必须由生产部门组织,技术、质量、等部门相关人员参加,对平台进行验收,合格后方可投入使用。









悬挑卸料平台
卸料平台注意事项
1. 卸料平台的制作应由电焊工进行。2. 所要求的焊缝不得有脱焊、漏焊、焊缝应饱满。3. 平台上的木板应满铺,并用8铅丝绑牢。4. 防护栏杆的高度不应低于1.5米,且内侧应立挂密目网。5. 钢丝绳的锚扣应符合规范要求。6. 料台安装前应先检查予留锚环与结构的连接是否可靠,是否有松动的情况,确认无误后方可安装。7. 卸料平台的吊装时,起吊用的四根钢丝绳应长短相同,以保证平台的平稳安装。8. 吊装时,信号工应与安装工密切配合,以保证。9. 为起见,卸料平台应挂上明显的限载牌,限载要求为1.0T。10. 次使用时应做静载实验,在确认料台不变形,焊缝无开裂,锚环处砼无裂缝等现象,且经过有关部门和负责人的签字认可后,方可投入使用。
