桂林云轨(桂林云轨为什么被叫停)

桂林云轨

桂林市旅游专线试验线工程送电成功

桂林市临桂新区旅游专线试验线工程是桂林市轨道交通1号线一期工程的先期开通段。桂林市轨道交通1号线一期工程采用跨座式单轨交通制式,全长29.27km,设站13座,是连接两江机场、临桂新区、桂林老城区以及火车南站的重要交通线路。

试验线工程为会展中心站至山水公园站两站一区间,测试后具备跨座式单轨的试验及向桂林市民展示体验的功能。

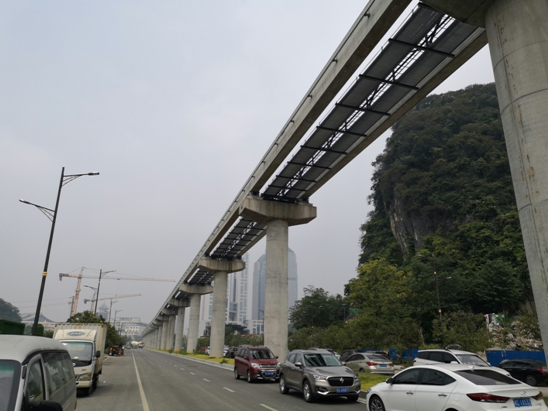

桂林云轨试验线工程从2017年下半年便开始施工图设计,仅半年时间便要完成勘察、设计、招标、施工等内容,时间紧任务重。

由于前期桂林轨道交通1号线全线方案并未稳定,给供电系统设计增加了较大的难度。除此之外,设计方案要求既要满足试验线的通电运行功能,又要兼顾1号线全线开通后的系统衔接问题。
面临重重考验,供变电所员工利用有限的时间加班加点完成了现场调查、制定方案、设计联络、出图及现场配合等多项工作。

今年桂林市政府提出试验线复工,并要求9月30日前具备测试展示条件。由于疫情影响,前期工作进展缓慢,导致最后一两个月时间内要完成全部剩余工作。同时由于本项目停工近两年时间,供电部门2018年初批复的外部电源接入方案已经失效,外电源工作需重新开展,这对设计工作提出了更高的要求。

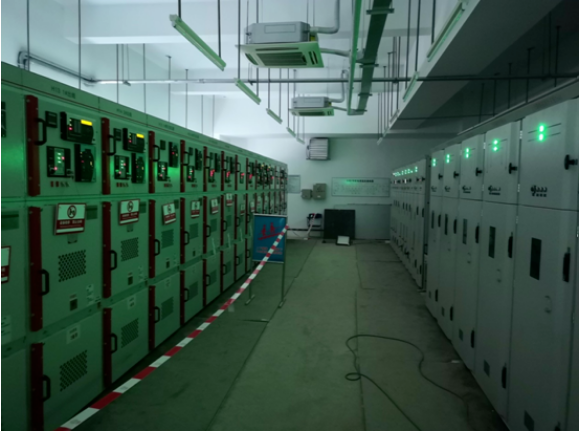

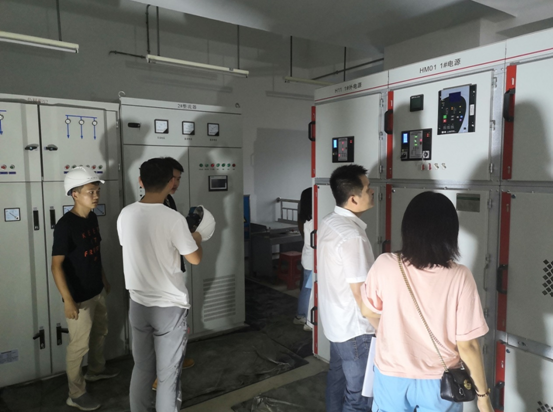

为保证试验线工程顺利开通,供变电所安排人员常驻现场配合业主开展外电源申请、审批、设计、施工等相关工作。经过设计人员的不懈努力,终于圆满完成了验收和送电工作。

桂林市临桂新区旅游专线试验线会展中心变电所的顺利送电,为十一前正式启动试验线车辆测试奠定了坚实的基础。中铁设计电通院供变电所将继续保持高标准、严要求的优良作风,争取做好接下来的各项工作,为试验线工程乃至轨道交通1号线全线的开通运营提供强有力的技术保证。

一期工程多个中标候选人公示

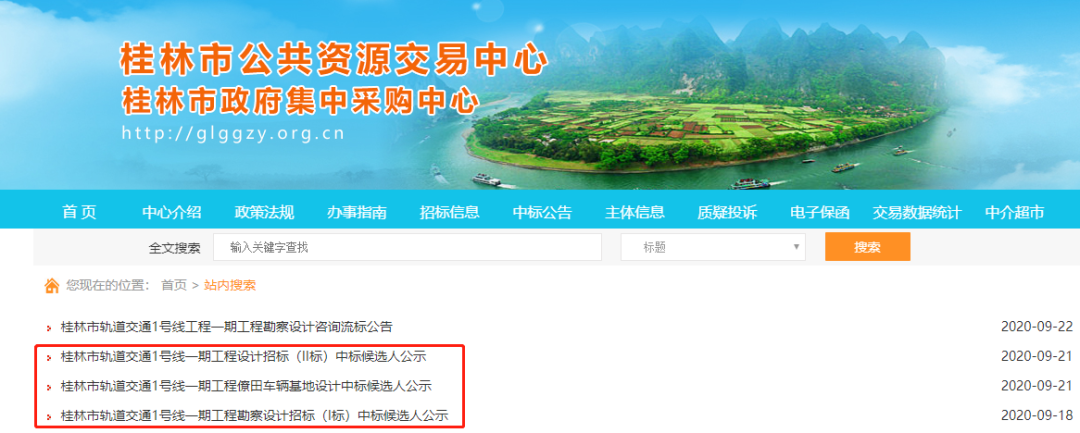

近日,桂林轨道交通一期工程勘察设计招标(II标)中标候选人、一期工程僚田车辆基地设计中标候选人均已公示,离1号线全面建设又近了一步!

一期工程僚田车辆基地设计中标候选人公示

桂林市轨道交通1号线一期工程起于两江机场,途经临桂新区、秀峰区、象山区,止于桂林站。线路全长28.75km,设站13座。轨道交通1号线一期工程设僚田车辆基地一座。

僚田车辆基地位于桂柳高速公路桂林服务区西侧,线位南侧。区域内以荒地为主,有少量民房。僚田车辆基地为线网单轨车辆全面修检修基地,具备高级修程功能,设置综合维修中心、物资总库、培训中心,并承担1号线配属车辆重点修、换轮、月检及部分车辆停车列检任务。

桂林云轨

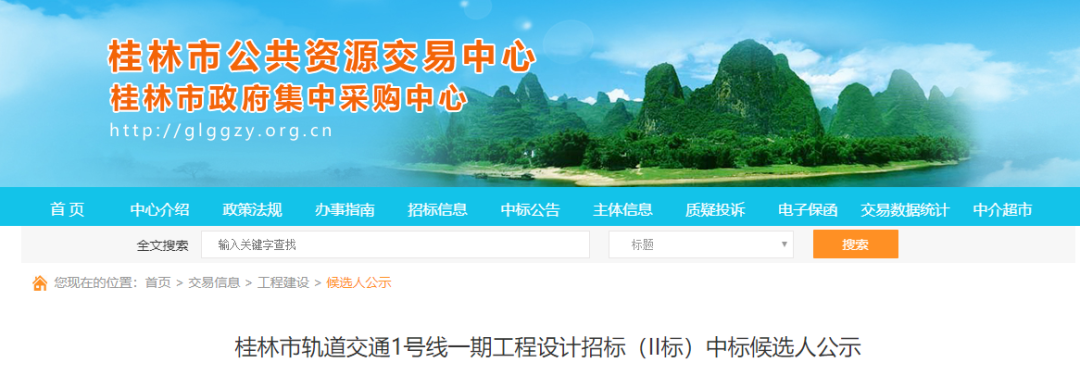

一期工程设计招标(II标)中标候选人公示

本项目包含:两江机场站-秧塘站(不含)(主要沿机场路南侧敷设),含1站1区间,长度约10.5km;金水路站-官桥站-黑山路站-翠竹路站-桂林站

主要沿翠竹路南侧-衡柳铁路北侧—黑山路-翠竹路敷设,含5站4区间,长度约8.2km。机电系统包括通信系统、信号系统、综合监控系统、火灾自动报警系统、环境与设备监控系统、自动售检票系统及公共安全防范系统、控制中心工艺系统、外部电源及中压供电网络、牵引变电所及降压变电所、牵引网系统、电力监控及智能运维系统、防雷与接地系统、供电车间组成。

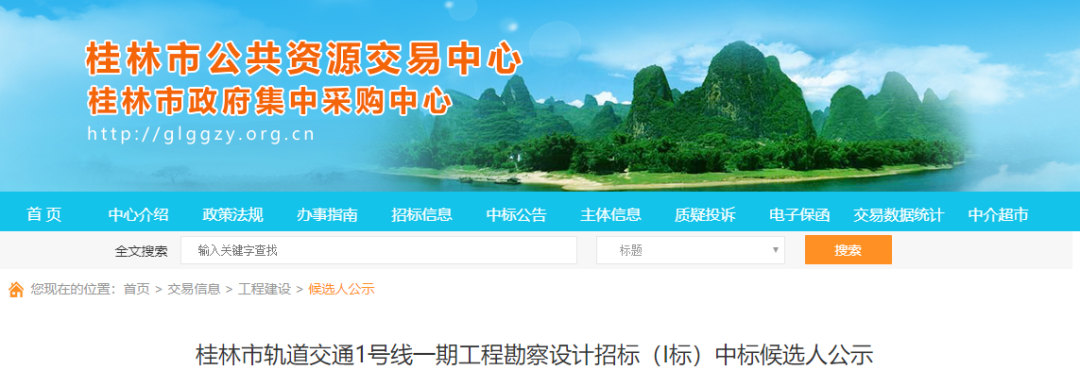

一期工程勘察设计招标(I标)中标候选人公示

本标段主要工程包含:出入段线为秧塘站至车辆基地,长约1.7km。山水公园站(不含)-仕通路站-新龙路站-金山广场站-金水路站(不含)

主要沿公园北路-新龙路-人民路-金水路敷设,含3站4区间,长度约5.8km。机电系统包含动力照明系统、通风空调系统、给排水及水消防系统、气体灭火系统、站台门系统、自动扶梯、电梯系统。
